淖涝网 > 社会 > 正文

​装修房屋的顺序应该是哪些 装修房子先后顺序清单

2024-01-30 17:24 来源:网络 点击:

装修房屋的顺序应该是哪些 装修房子先后顺序清单

超级干货!全文5000+,阅读需10分钟,建议先点赞后收藏!

花两周时间,详细梳理了装修流程、施工标准、以及材料购买顺序,即使是第一次装修的小白,也能搞明白装修顺序,不耽误工期!

先上流程图:

一、前期需求确认 (1-2周)

前期的准备工作是最重要的,决定了未来你的新家是什么样子?装修要花多少钱?具体确认:

1、准备花多少钱装修→装修预算

2、要投入多少精力→找装修公司选清包、半包还是全包

3、想装出个什么样的家→ 装修风格

4、怎么住得舒服点→ 确认需求

5、颜值需不需要高点→找设计师

1.确定装修预算,预算该怎么做?

一般在总预算中预留20%,尽可能保证后续装修不会因为各种增项而超预算。

接下来预算主要分为硬装半包、主材、家居家电、软装四部分,参考分配比例为硬装:家具家电:软装 4:4:2 (一般硬装主材预算表,装修公司都会提供)

第一步按顺序将各环节项目材料列出,第二步将查到的市场价格填进表格,第三步再按照比例进行合理的增减调整预算

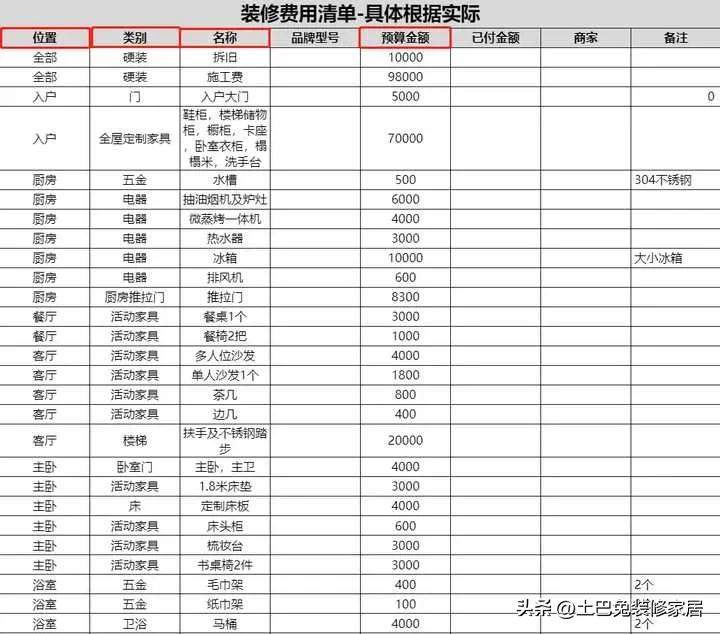

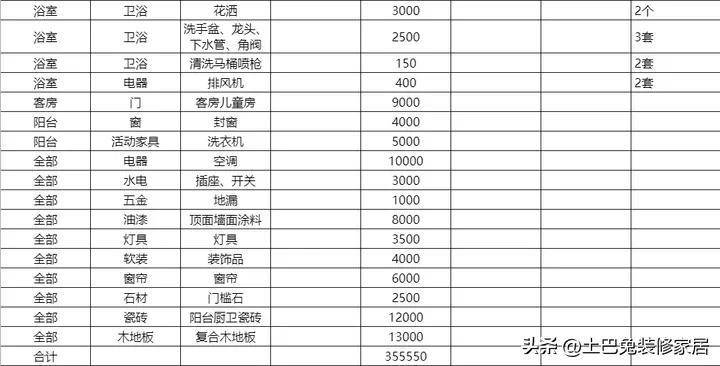

再给大家一份预算表参考(坐标深圳,87平预算35w):

2.选清包、半包、全包

这三种装修方式的区别:

清包:

省钱但特别耗费精力,要自买主材、辅材,工人只负责干活,少颗钉都得再多跑一趟市场

半包:

性价比高,是大多数人的选择,自买门窗、瓷砖等主材,施工方提供沙子,水泥等辅材以及人工

全包:适合预算足但没时间精力的屋主,主材、辅材、工人都由施工方解决,但是务必要让施工方标明主材材料

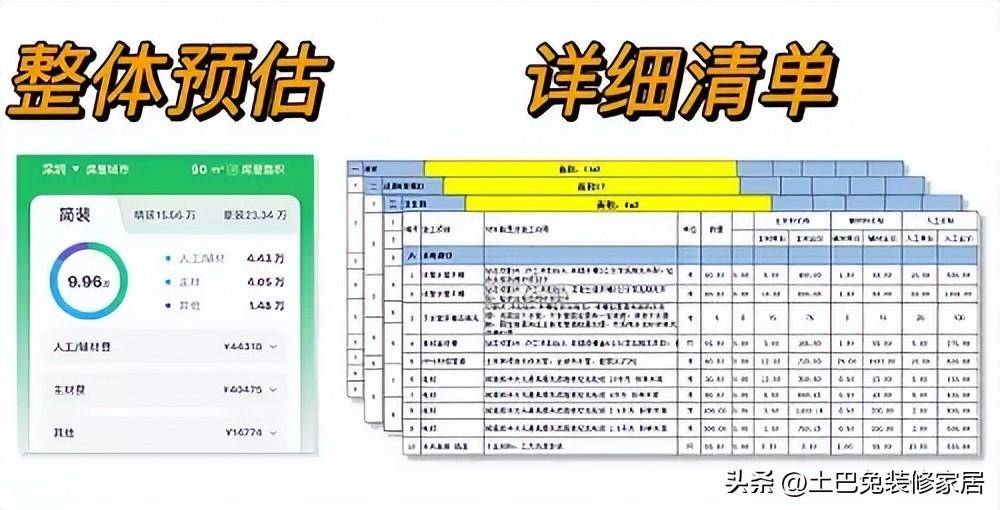

到底选清包、半包、全包还关系到装修预算,要是拿不准装修要花多少钱,可用这个装修神器,按照当地的装修行情帮你预估整体费用,起码了解大体情况,不会装贵了!

点下方卡片算2022最新报价

精准预估102项人工和材料费

拿着详细清单去对比,不怕被忽悠

点这里!获取你家半包、全包详细报价清单!

3.装修风格

要点就是装前多看案例,像比较热门的北欧风、日式原木风、现代黑白灰等等,注意避免装到一半,结果又发现了更喜欢的。想要省钱,建议北欧或者日式,也可两者结合。

给大家几个热门风格参考:

北欧风

日式原木风

现代极简

4.确认需求

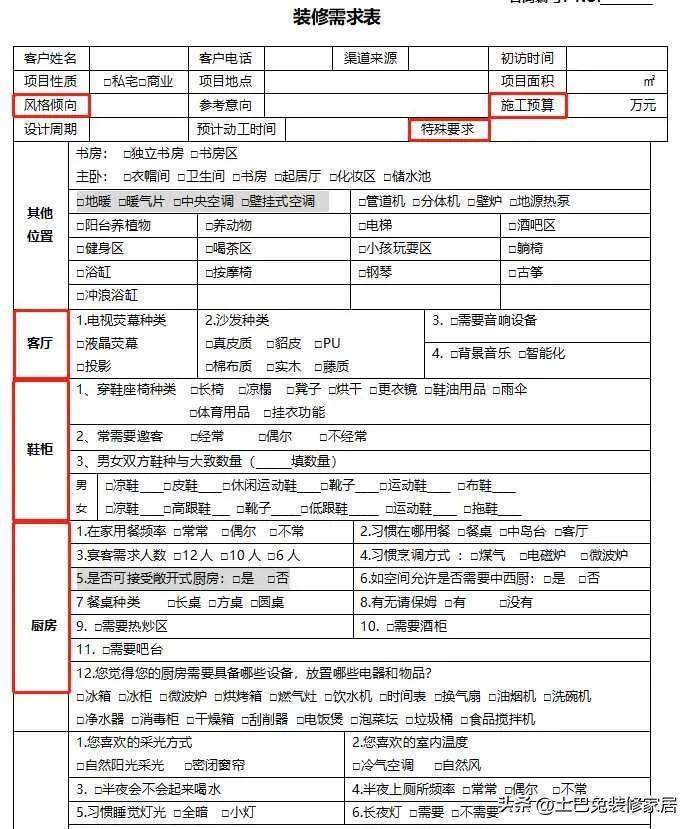

定下来装修风格后,颜值有了,想住的舒服还得符合自家生活习惯,这时候就需要一份装修需求表,比如家里有几口人,以后有几口人,(设计师也会提供)

5.找设计师

设计师大概有两种:

第一种:装修公司的设计师,一般会免费或付费上门量房,然后出平面图。

第二种:独立设计师和设计工作师,需要付费,有 3 种价位:

1)100元/㎡以内的线上设计师,不会去现场实际量房,会根据拍摄视频以及户型图,出一份平面布置图,效果图和3d效果图,能满足基本设计需求。

2)

100-200元/㎡的设计师,这个价位能满足大多数屋主要求,毕竟按100平算纯设计费也要2w了,会提供量房,询问装修需求,还会根据需求出一些专属设计,从需求表、预算表到平面布置图,出全套的效果图。

找设计师时注意两点:一定要能和设计师聊的来;以及看看有实景照片的设计作品满不满意。

注:看设计师和施工队是否是一起的,如果分开找的,需在合同里标明设计师至少要跑几次工地(关键节点验收),设计图至少改多少次。

3)500元/㎡以上的设计师,就相对高端一些了,对装修预算也会有一定要求,一般要在3000一平往上。

设计师看完户型图,会出两三套比较有新意的设计方案,个性化定制都能满足,全套设计图都会用较专业的工具完成,比如效果图 3d max 是最基础的。

个人认为,从实用性讲,对普通人来说装修公司的设计师完全够用。实在纠结要不要找个付费的独立设计师,可先约能免费上门量房的装修公司出免费设计,对比个三四家,方案不满意,再考虑付费设计。

二、施工准备阶段(2-3周)

1.房屋验收:

详细检查房屋内空间、细节是否有损坏,以及符不符合验收标准;经验不足可找监理来专门验房,费用两三百,包括验房,以及修补完验收服务

2.选择装修公司or施工队

量房、报价2-3家对比,不是出价最低的最好,看工长责任心,正在施工的工地

3.确定好装修方式:清包、半包、全包

4.跟设计师沟通需求

5.敲定是否装中央空调、新风、地暖

水电阶段安装,需要提前订购

6.敲定台盆类型

水电前确定台盆做墙排还是地排

7.确定花洒、浴缸、马桶、灯具、开关插座数量

水电前需要确定位置、数量预埋

8.确定装修方案

跟设计师或装修公司敲定制作方案

9.全屋净水系统

前置过滤器+中央净水器+直饮机+管线机

10.定好大致总预算

确定装修总花费,细分到每个小项花费

11.确认好装修图纸

与设计师或装修公司确定图纸:平面规划图、墙体改建图、地面材质图、插座开关等

12.确认装修合同

与装修公司或施工队签合同,注意避免增项漏项细节问题,可花几百找陪签师陪签

13.申请安装燃气表

预约10-15天之后才可以上门安装

14.办理装修手续(3-5个工作日)

①房产证,正本正页都要拍、业主身份证正反面、原始户型图 、墙体改动方案 、施工图图纸 、电工证件 、装修公司资质

②提前跟邻居打好招呼(敲墙施工时,噪音和震动比较大,避免对周围入住的邻居造成生活影响)

三、硬装施工 (3 – 6 个月)

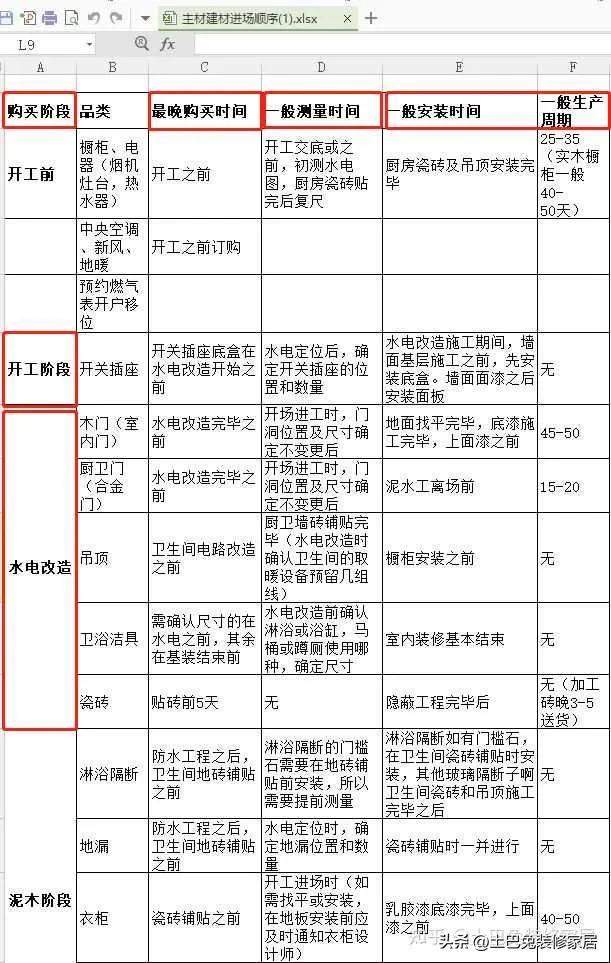

下面详细从“拆改 — 水电 — 瓦工 — 木工 — 油工 — 竣工 ”七个环节讲讲整个硬装环节需要注意的施工事项以及材料进场顺序

拆改阶段 (2-3周)

1.材料进场、验收(半天)

2.拆改交底(半天)

再次确认敲墙的位置,跟工人讲解技术方案

3.主体拆改(2-5天)

①不能敲承重墙

②不能太大力硬敲

③ 如果业主没时间在场,需要把要敲墙体交代清楚,可以用粉笔画出来,以免师傅敲错

4.新建墙体(2-5天)

①记得使用轻体砖,做完记得挂网

②砌墙不能一天砌完,砌好的砖体没完全凝固,重量过大,容易墙体下沉出现裂缝

③如果是有壁挂的柜体或者洗衣机,需要加固处理

5.门窗拆改(1-2周)

不是必做项,注意保护好房屋结构不被破坏,做好加固处理

6.测量新风、中央空调点位(约一周)

①新风柜式机可以和家具同步进场安装

②一般水电做完之后安装,这个节点过来看打拆后的现场测量,然后出规划方案

7.初次测量橱柜尺寸;其余定制类可预约上门(1天)

①厨房水电图是由橱柜公司提供的,拆改完成前须拿到厨房水电图;

②浴室柜、淋浴房等定制类测量可以预约上门

8.清理垃圾(半天)

9.预定防盗门、窗(提前半个月到一个月)

10.预定厨卫设备

厨卫用品尽早订购,主要为了精确尺寸,也可以让自己从另一个角度去反推插座数量、插座高度是否正确。避免后续遗憾,但所有预定的产品,此时先别搬回家,会非常碍地方。

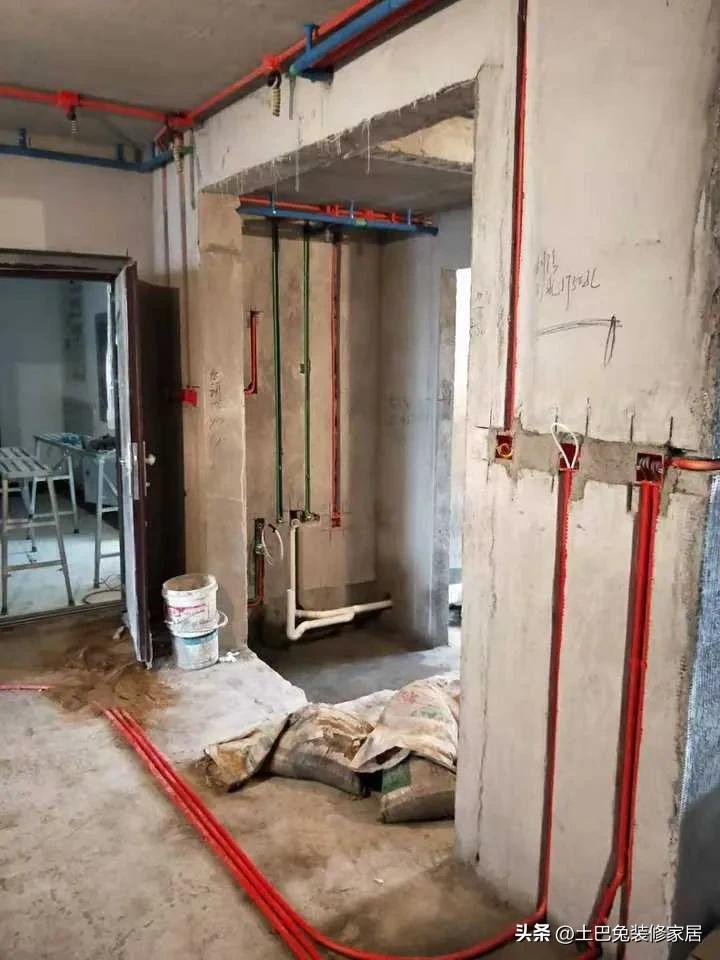

水电改造(2-3周)

1.水电交底、定位(1天)

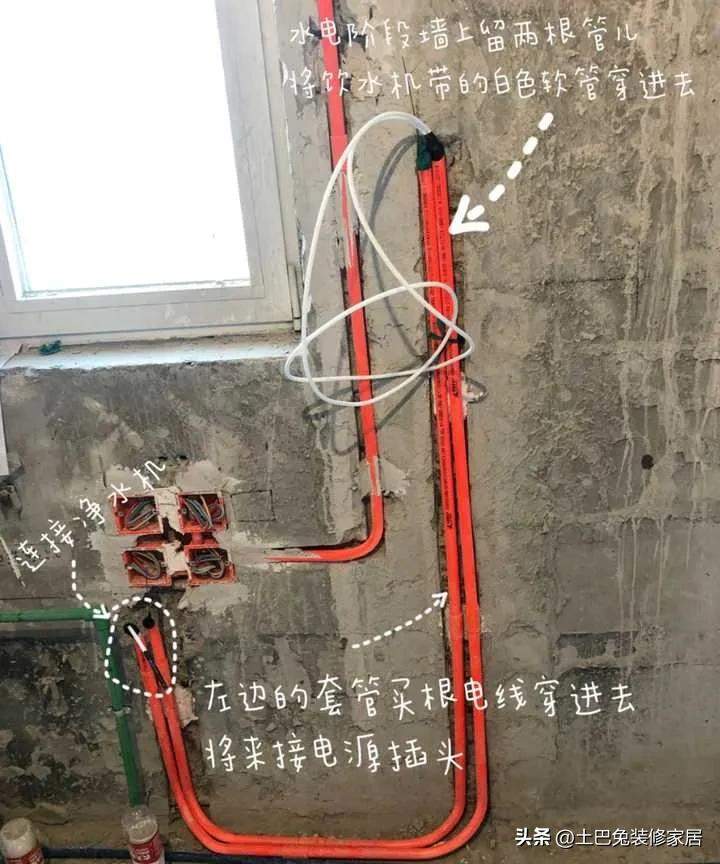

集合橱柜、空调、地暖、集成灶中央净水厂家,确定使用方式及摆放安装位置,一起进行水电定位,由厂家和水电工进行水电交底(用粉笔在墙上标注好、有图有序号 )

2.电路改造(1-2周)

做完电路后,一定要问施工方要一份电路布置图,以后检修或在墙上钉钉子时,防止电线被打坏。

3.水路改造(1-2周)

①走顶不走地

②施工前注意保护下水口

③做完改造后记得做水管打压测试

④避免开横槽,尤其是承重墙

4.水电验收(1天)

检查管道是否有死线,漏电开关安装是否正确、灯具试亮及灯具控制性能是否良好。

5.安装挡水条(半天)

提早安装的话,可以彻底把挡水条的底部封起来,接下来做防水的时候,也可以顺便一起把淋雨挡水条的底部一起刷上,这样就能更好的避水

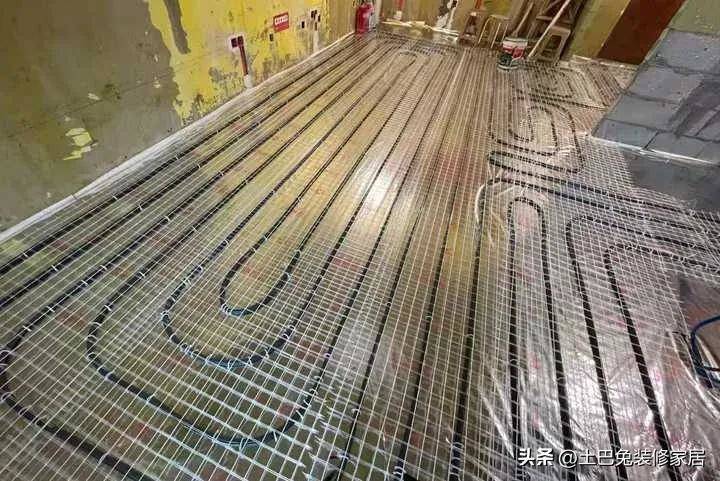

6.安装地暖(3-7天)

地暖在墙体改造和水电改造完毕后铺设最为合适,地暖回填完后,就不能进行水电开槽,否则会破坏地暖,墙体就更不能进行改动。

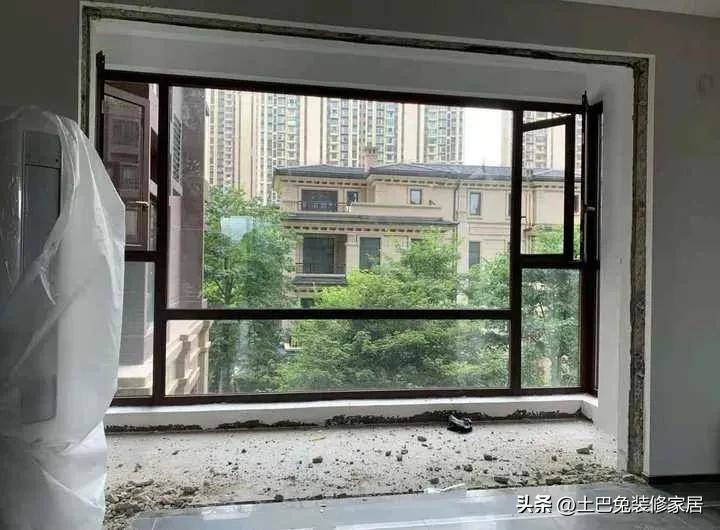

7.封闭、安装窗户(1天)

要把窗框装好,不然瓦工贴砖的时候没法收口

8.安装新风、中央空调(1-2天)

①前期做好的测量方案,在水电完工后,可以安装新风、中央空调了

②新风、中央空调尽量同时装

9.购买水泥、砂浆、瓷砖、收边条、石材等

瓷砖在装修前提前订好,约好交付时间,瓦工第一天开工就要用到

10.购买地漏

铺瓷砖时让瓦工师傅安装地漏

瓦工阶段

1.防水处理(1-2天)

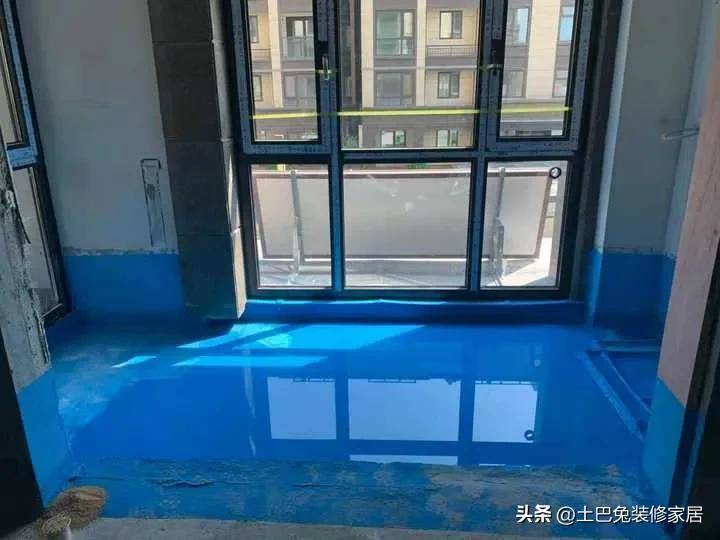

①薄涂多刷,横竖共刷2-3次,不能出现砂眼及气泡 ②防水至少要做1.8m高

2.卫生间蓄水试验(2天以上)

不低于48小时,并通知楼下住户,和物业一起检查

3.封闭阳台

提前向物业报备,封窗推荐断桥铝材质,玻璃认准ccc标志更安全

4.地面找平

5.补平墙面

6.补平拆除和做水电施工时挖出的孔洞

7.做地漏、门槛石

8.预排瓷砖

①如果有特殊铺贴,要提前排瓷砖

②铺贴瓷砖、地砖、踢脚线

③记得多预留3-5块,以防瓷砖破损

9.瓷砖验收

①是水平、②是平整度、 ③是空鼓

10.门窗填缝

11.包管

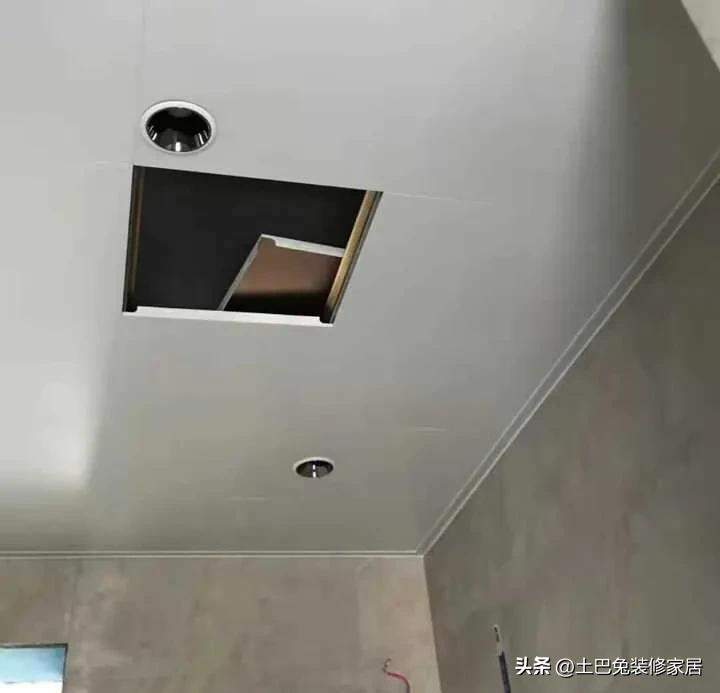

①记得预留检修口以便日后维修管道

②对噪音很在乎的还需要增加噪音隔音棉

12.安装防盗门

13.安装浴缸、洗手盆、蹲便器

①浴缸需要瓦工做靠边处理

②蹲便器需要在铺砖之前做好

14.安装窗台石

15.煤气管道改线(1天)

①瓷砖铺贴完,装橱柜前,做好燃气管道改线

②注意有些地区不允许管道改线

16.购买好木工所需材料

准备好木材、饰面板等

17.买入户门(成品)

①一般门制作周期较长(30-50天),记得提前制作

②门的尺寸确定好后,门配件,如门锁、门吸等配件也可以一并买来

③订木地板(提前至少10天)下一木工阶段会用到

18.测量厨卫吊顶开口位置及孔径

橱柜、定制家具复尺,确认水槽尺寸

木工阶段(1-2周)

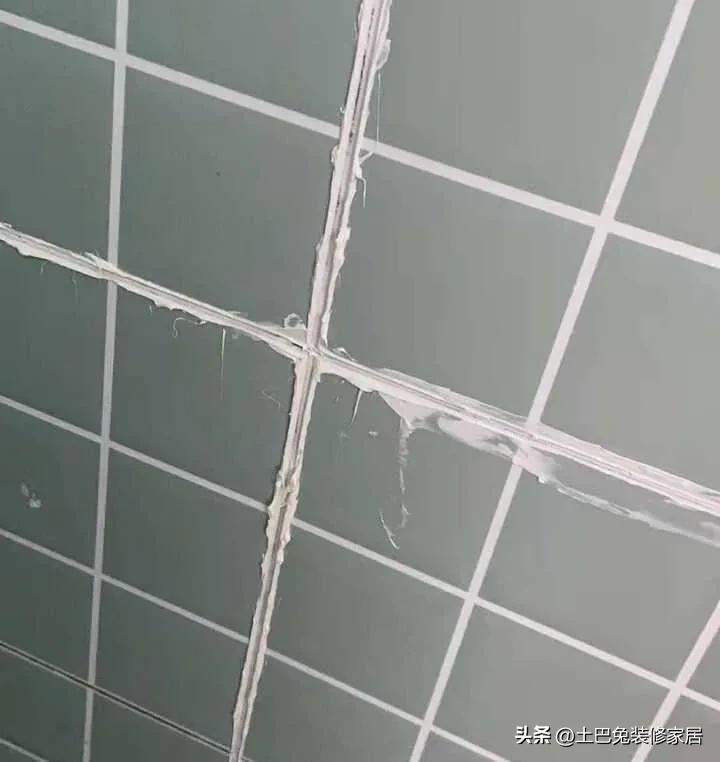

1.美缝

2.木工材料进场及验收(半天)

木材、饰面板进场后、存放于通风、干燥的室内,并注意防潮

3.吊顶施工

4.饰面板安装

现场木工制作,如衣柜、玄关柜、书柜

5.安装窗帘盒

6.安装门

①室内门一般是刷漆之后再安装

②但如果是现场木工做隐形门,这个阶段就需要现场做

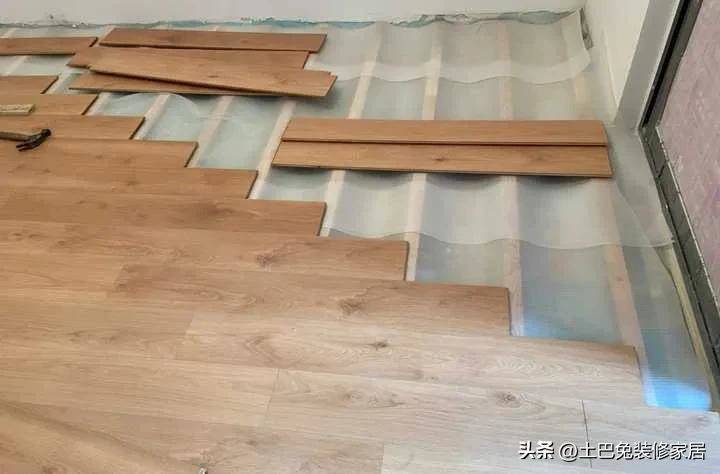

7.木地板安装

需要等吊顶、内墙面、门窗安装好才能进行

8.木工验收(半天)

注意缝隙、结构、破损、转角、拼花、钉眼等细节

9.安装热水器、墙埋花洒

①在排水电时,就要提前把热水器的位置定好

②热水器安装,要先装热水器再联系吊顶厂家,吊顶师傅在吊顶时,就会把热水器给包进去

10.购买灯具

11.预先买好墙漆墙纸(提前15-20天)

油漆阶段(1-2周)

1.漆工材料进场及验收

①注意材料是否环保、包装与生产日期

②闻闻乳胶漆是否有刺鼻气味

2.墙面基层处理

尽可能保证墙面无浮尘、无浮土

3.刮腻子

①至少刮两次

②没边腻子批刮间隔时间要2小时以上,但有些腻子不能间隔这么久

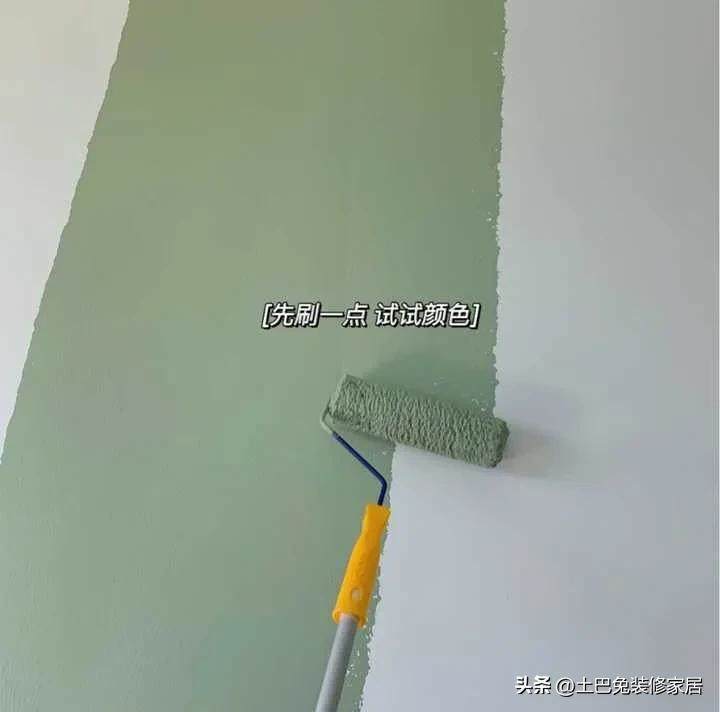

4.刷乳胶底漆 乳胶底漆刷一遍即可,遵循一底两面原则,按空间顺序涂刷

5.贴壁纸、刷面漆

需涂刷两遍以上,没遍间隔2-4小时以上

6.提前购买剩余建材,如开关插座、卫浴隔断、浴霸等等

最好列一张清单,按空间区域排查,尚未购买且需要安装的硬装产品

安装阶段(一周+)

1.厨卫集成吊顶安装

2.橱柜+油烟机安装(地柜)

3.窗帘杆、晾衣架安装

4.开关插座安装

5.灯具安装

6.定制柜安装

7.马桶安装

8.垭口、窗套安装

9.安装完补漆(1天)

10.开荒保洁(1-2天)

在硬装完成后,家具家电进场前进行开荒保洁,最好在窗帘安装前完成

软装阶段

家具、窗帘、纱窗、所有家电、装饰品

原则上按照先大件再小件的顺序进场。装饰品甚至可以入住后再慢慢添置

准备入住阶段

1.通风去甲醛(至少三个月以上)

2.开通电视网络(1-2天)

3.开通燃气(半天)
